TL;DR:

  • 61% das obras no Brasil são entregues com atraso e 63% estouram o orçamento — CBIC. A causa mais comum é ausência de planejamento estruturado.
  • Apê no contrapiso: você herda uma tela em branco com as instalações já feitas. A vantagem é o as built disponível e a previsibilidade. A armadilha é achar que, por ser "novo", vai ser rápido — não vai.
  • Apê antigo em SP: espere o inesperado. Instalações fora de norma, infiltrações escondidas e ausência de as built aumentam o custo de mão de obra entre 15% e 30% e tornam o prazo menos previsível.
  • Marcenaria sob medida: inicie o processo logo após fechar o projeto executivo; faça a medição final após revestimentos e gesso. Instale antes da última demão de pintura.
  • Buffers: 10% de prazo e orçamento para apê no contrapiso. Para apê antigo: 20% a 30% — não é pessimismo, é gestão.
  • Nunca feche uma parede sem testar as instalações. Nunca aceite entrega sem checklist, fotos e ART/RRT.

Obra nunca termina. Reformas sempre custam mais do que o previsto. A máxima, resignada no inconsciente brasileiro, não é lenda urbana: cerca de 61% das obras realizadas no Brasil são entregues com atraso e 63% delas têm custo final acima do planejado, segundo a Câmara Brasileira da Indústria da Construção (CBIC).

Dois em cada três projetos estouram o orçamento. Não por azar — mas, na maioria das vezes, por ausência de planejamento estruturado e por tratar cada obra como se fosse igual à anterior. Não é. Um apartamento entregue no contrapiso por uma incorporadora e a reforma de um apê dos anos 1970 em Pinheiros são obras completamente diferentes — com riscos diferentes, prazos diferentes e armadilhas diferentes.

Este guia existe para que você não vire estatística. E para que você saiba exatamente em qual jogo está jogando antes de começar.


Os Dois Roteiros: Escolha o Seu

Antes de qualquer etapa, qualquer orçamento, qualquer conversa com marceneiro: identifique em qual dos dois cenários abaixo você está. A resposta muda tudo — da ordem das etapas ao tamanho do buffer de contingência.


Roteiro 1: Apartamento Entregue no Contrapiso pela Incorporadora

O que você herda — e o que isso significa

Você comprou na planta, esperou dois anos (ou mais), recebeu as chaves e entrou num apartamento com paredes rebocadas, instalações elétricas e hidráulicas concluídas, banheiros com revestimento, e piso em contrapiso nos ambientes secos. A incorporadora entregou o "esqueleto fino": tudo que você não vai mudar já está feito.

Algumas construtoras preferem entregar os apartamentos com revestimento somente nas áreas molhadas, como banheiro, cozinha e área de serviço, enquanto os demais ambientes chegam no contrapiso — o que permite que os moradores escolham os revestimentos conforme suas preferências e evita que precisem fazer grandes reformas após receber as chaves.

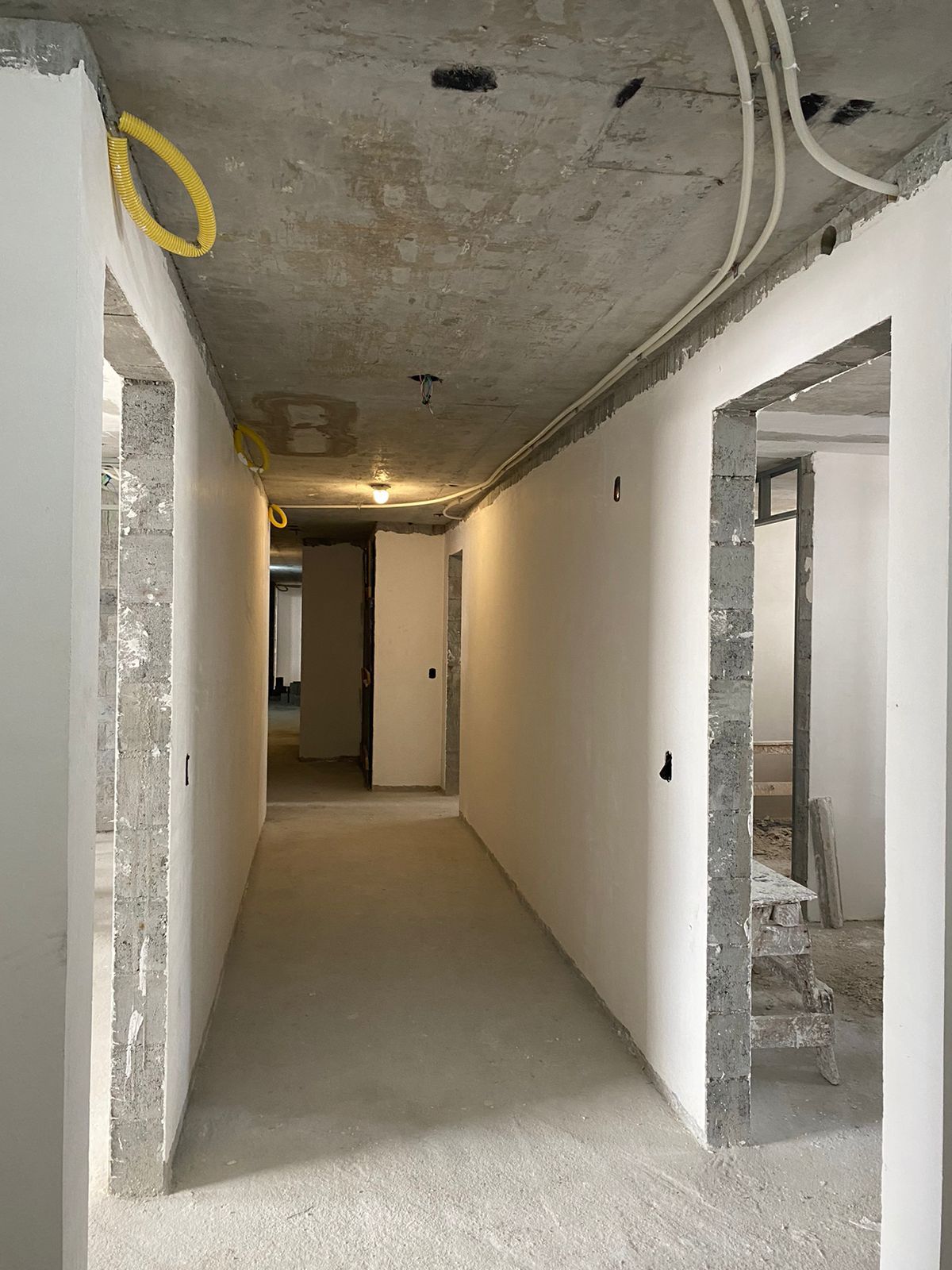

Apartamento entregue após construtora finalizar contrapiso para o cliente realizar a obra
Apartamento entregue após construtora finalizar contrapiso para o cliente realizar a obra

A principal vantagem desse cenário: você tem o as built — as plantas com o trajeto real de todas as instalações, entregues pela construtora. Sabe onde passa cada cano, cada eletroduto, cada ponto de luz. Isso reduz drasticamente a imprevisibilidade e comprime o prazo da obra. Reformar apartamentos que acabaram de ser entregues pela construtora acaba sendo um processo muito mais prático e rápido — a existência de um as built agiliza o desenvolvimento dos projetos de arquitetura de interiores e reduz a imprevisibilidade da obra.

A armadilha clássica: achar que, por ser um imóvel novo, vai ser rápido. Não vai. Acabamento completo — piso, gesso, marcenaria, revestimentos, pintura, iluminação e metais — em um apartamento de 60 a 80 m² leva, na prática, entre 3 e 5 meses bem executados.

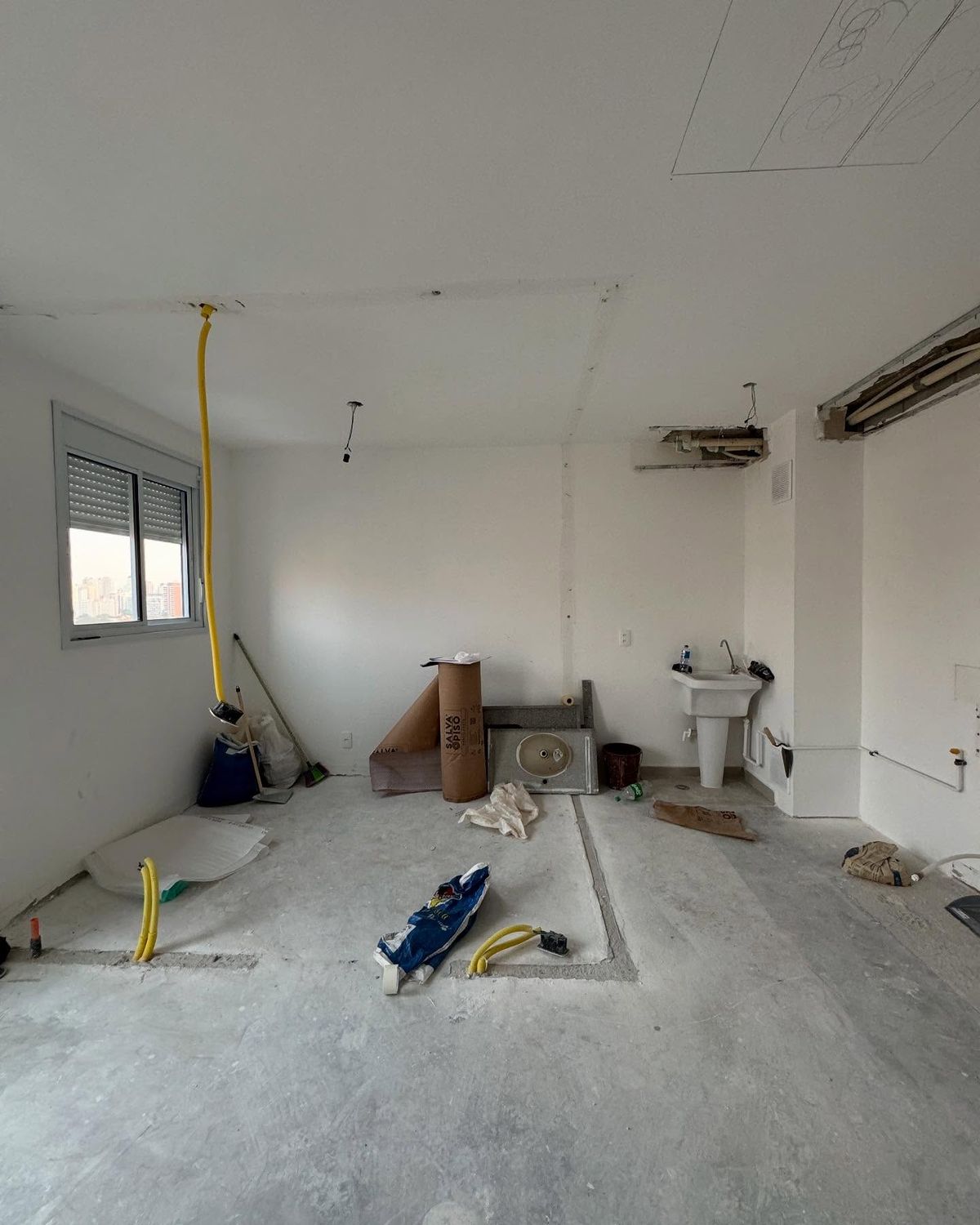

Apartamento em obra cinza no contra piso, sem nenhum revestimento ou moveis
Apartamento em obra cinza no contra piso, sem nenhum revestimento ou moveis

Sequência correta para apê no contrapiso

A obra de acabamento parte de um ponto já avançado — mas a lógica sequencial continua valendo. Pular etapas aqui custa tanto quanto em qualquer outra obra.

1. Projeto executivo e alinhamento com o condomínio Antes de qualquer coisa: projeto de interiores detalhado, cronograma físico-financeiro e aprovação do condomínio. A NBR 16.280 define diretrizes para reformas em edificações, e o condomínio pode exigir Plano de Reforma, cronograma, memorial e responsabilidade técnica (ART/RRT) conforme o escopo. Não presuma que "é só acabamento" dispensa comunicação formal com o síndico. Dispensa não.

2. Adequação de instalações (se necessário) O as built da incorporadora mostra o que existe — mas não necessariamente o que você precisa. Ar-condicionado em cada ambiente, tomadas extras na cozinha, ponto de água para purificador, infraestrutura de automação: tudo isso exige intervenção nas instalações antes de qualquer revestimento. Faça agora. Não depois.

Circuitos separados são obrigatórios para chuveiro, ar-condicionado e tomadas da cozinha. E a regra mais importante: nunca feche a parede sem testar. Fotografe todas as instalações antes de rebocar ou tapar qualquer rasgo.

3. Impermeabilização complementar A incorporadora impermeabilizou os banheiros — mas verifique a qualidade. Em muitos empreendimentos de médio padrão, a impermeabilização é feita no mínimo exigido. Reforçar antes de qualquer revestimento é barato agora; refazer depois significa quebrar tudo. Teste com alagamento de 72 horas antes de avançar.

4. Revestimentos das áreas molhadas (se não vieram prontos) Cozinha, banheiros, área de serviço: revestimentos de parede e piso entram aqui. Gaste energia escolhendo bem — esses são os materiais que mais aparecem e mais custam para trocar depois.

5. Gesso, forro e sancas Forro de gesso, sancas e molduras entram após os revestimentos de parede e antes do piso dos ambientes secos. O gesso suja — e limpar gesso de porcelanato recém-assentado é exatamente o tipo de trabalho que faz o pedreiro cobrar extra.

6. Piso dos ambientes secos Com paredes prontas e gesso no lugar, entra o porcelanato ou o piso vinílico dos quartos, sala e corredores. Compre 10% a mais do material — o lote de hoje pode não existir daqui a dois anos, e diferença de tonalidade em reposição aparece.

7. Encomenda e medição da marcenaria Inicie o processo com o marceneiro logo após fechar o projeto executivo — mesmo que a instalação só aconteça semanas depois. A medição final dos armários acontece após gesso e revestimentos instalados. Móveis sob medida demandam mais tempo para fabricação e instalação do que os modulares de linha, pois cada peça é única. Peça cedo, meça tarde.

Integre o marceneiro ao projeto desde o início: pontos elétricos internos de gaveta, recortes de parede, posição exata da tomada atrás da torre quente — tudo isso precisa ser combinado antes de o eletricista fechar qualquer parede.

8. Instalação da marcenaria Após limpeza grossa do ambiente. A marcenaria entra antes da última demão de pintura — a movimentação de peças grandes inevitavelmente causa batidas e marcas nas paredes, e a última demão de tinta existe exatamente para corrigir isso.

9. Pedras e bancadas Bancada de cozinha, pias de banheiro, soleiras e peitoris. A instalação exige fixação na parede e rejunte, e deve acontecer antes da medição final dos armários quando possível — para que o marceneiro compense exatamente o encaixe. Peça chanfro nas bordas expostas. Ninguém merece lasca no cotovelo.

10. Pintura final, luminárias e metais A última demão de pintura entra após a marcenaria. Depois, luminárias, torneiras, chuveiros, puxadores, espelhos e acabamentos de tomada. A sequência importa: cada item instalado aumenta o risco de riscar o anterior.

11. Limpeza fina, vistoria e entrega Limpeza especializada pós-obra. Checklist detalhado, relatório fotográfico, termo de recebimento. Nada de aceitar "entregue" sem documentação.

Prazos realistas para apê no contrapiso

Escopo Prazo estimado
Acabamento leve (piso, pintura, iluminação) 4 a 6 semanas
Acabamento completo sem marcenaria 2 a 3 meses
Acabamento completo com marcenaria sob medida 3 a 5 meses

Reserve buffer de 10% no prazo e 10% no orçamento para imprevistos. Apê novo é previsível — mas não infalível.


Roteiro 2: Reforma de Apartamento Antigo em São Paulo

O que você herda — e o que isso realmente significa

Aqui o jogo é completamente diferente. Você comprou (ou já tem) um apartamento com história — e história, em termos de obra, significa instalações que não seguem norma nenhuma que você conhece, paredes que escondem surpresas, e ausência quase certa de as built.

Antes de iniciar qualquer reforma em um apartamento antigo, é necessária uma análise das infraestruturas hidráulica e elétrica. Antigamente, não era previsto em residências o uso de ar-condicionado e muitos equipamentos eletrônicos que temos hoje. Verificar se há infiltrações e qual a procedência delas também é muito importante — caso seja um problema nas prumadas, pode ser necessário mexer em várias unidades do edifício.

O número que você precisa conhecer antes de assinar qualquer contrato: o agente "incerteza" de se reformar um imóvel antigo pode ter um acréscimo de 15% a 30% nos custos de mão de obra e materiais. Há também maior imprevisibilidade nos prazos porque, sem um as built, muitas vezes só se encontra as instalações depois de quebrar as paredes.

Não é pessimismo. É gestão. Quem entra numa reforma de apê antigo em SP achando que vai ser como um apartamento novo está construindo a própria decepção.

O diagnóstico técnico: a etapa que salva tudo

Em apartamentos antigos, existe uma etapa que não existe no roteiro anterior — e que é, talvez, a mais importante de todas: o diagnóstico técnico antes do projeto.

Antes de contratar arquiteto, antes de escolher revestimento, antes de qualquer conversa com marceneiro: vistoria técnica completa. Em apartamentos antigos, é comum encontrar desafios como infraestrutura defasada — sistemas elétricos e hidráulicos que não atendem às demandas modernas, exigindo intervenções que garantam segurança e eficiência.

O que o diagnóstico técnico deve mapear:

  • Estado das instalações elétricas (o quadro elétrico de apês antigos raramente atende à demanda atual de eletrônicos e ar-condicionado)
  • Condição das tubulações hidráulicas e de esgoto
  • Presença de infiltrações e sua origem — se vier das prumadas, envolve o condomínio
  • Identificação de paredes estruturais (em alvenaria estrutural, abrir parede sem análise pode comprometer o edifício inteiro)
  • Condição da impermeabilização existente

Sem esse mapeamento, o projeto executivo que você vai aprovar com o arquiteto vai mudar. E mudança de projeto no meio da obra é o que transforma 3 meses em 6.

Sequência correta para reforma de apê antigo em SP

1. Diagnóstico técnico e projeto executivo Vistoria técnica → projeto de arquitetura com as intervenções definidas → compatibilização entre projetos elétrico, hidráulico e de marcenaria → aprovação do condomínio com Plano de Reforma conforme NBR 16.280 → ART ou RRT.

Em SP, condomínios têm regras específicas sobre horários de obra (em geral, segunda a sexta das 8h às 17h, e sábado das 8h às 13h), descarte de entulho e uso de elevador. Descubra as regras antes de contratar qualquer equipe — atraso por conflito com síndico é mais comum do que parece.

2. Demolição controlada

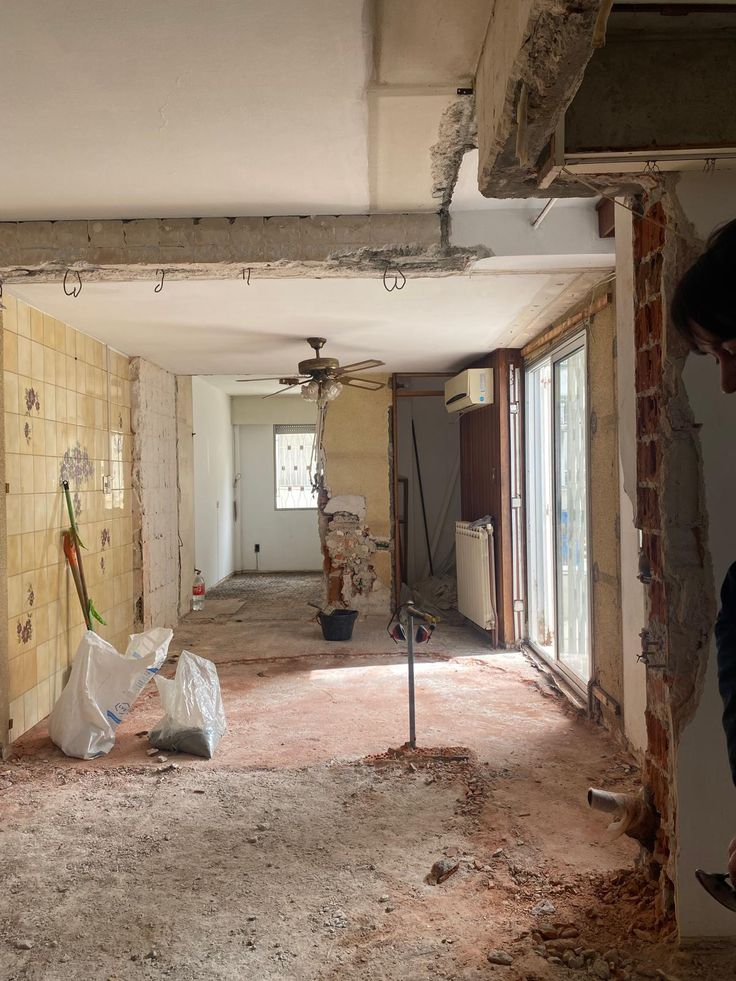

Apartamento antigo em obras em fase de demolição, com todas as paredes abertas e pisos recém demolidos
Apartamento antigo em obras em fase de demolição, com todas as paredes abertas e pisos recém demolidos

Aqui mora a primeira grande surpresa. Em apartamentos antigos, demolição revela o que o diagnóstico não conseguiu ver: canos em posições inesperadas, vigas embutidas em paredes que pareciam de vedação, fiação em estado crítico, umidade acumulada há décadas.

Reserve tempo e orçamento para o inesperado nessa fase — não porque algo vai dar errado necessariamente, mas porque em apê antigo a probabilidade é alta o suficiente para que você se planeje para isso. Entulho de demolição em SP deve ser descartado em caçamba licenciada e registrada; algumas subprefeituras exigem licença específica.

3. Instalações elétricas: troca completa, não remendo Apartamentos construídos antes dos anos 2000 em SP frequentemente têm fiação de alumínio (não mais permitida para instalações internas residenciais), disjuntores subdimensionados e ausência de circuitos independentes. Quem mora em apartamentos mais antigos deve se preocupar com o quadro elétrico, pois esse tipo de imóvel não costuma atender à atual demanda de eletrônicos.

A recomendação em reformas completas de apês antigos é quase sempre troca total da fiação — não por capricho, mas porque remendar instalações antigas com demanda nova é pedir para ter problema. Circuitos separados para chuveiro, ar-condicionado, cozinha e home office (se houver). Fotografe tudo antes de fechar as paredes.

Quadro de força elétrica antigo com fios rígidos e fiação desorganizada
Quadro de força elétrica antigo com fios rígidos e fiação desorganizada

4. Instalações hidráulicas: avalie antes de decidir Dependendo da idade do imóvel e do estado das tubulações, pode valer mais a pena trocar toda a hidráulica do que remendar. Tubulações de ferro galvanizado (comuns em apês dos anos 1960 a 1980) corroem por dentro e restringem a vazão progressivamente. O custo de substituição agora é menor do que o custo de vazamento atrás do revestimento novo daqui a três anos.

Teste de estanqueidade de 24 horas antes de fechar qualquer parede. Obrigatório.

5. Impermeabilização — do zero, não por cima Em apartamentos antigos, a impermeabilização existente está, na melhor das hipóteses, degradada. Remover o revestimento antigo para impermeabilizar de verdade é o único caminho seguro. Não se esqueça de impermeabilizar durante a reforma as partes que entram em contato com água para evitar infiltrações. Deixar esse processo para depois encarece as obras, além de ser difícil de fazer — é mais dor de cabeça.

6. Revestimentos Com paredes fechadas, instalações testadas e impermeabilização curada, entram os revestimentos. Em reformas de apês antigos, esse é o momento de decisão sobre piso existente: vale manter o taco de madeira original (frequentemente de qualidade superior ao que se faz hoje), restaurá-lo ou substituir? A resposta depende do estado do piso e do estilo do projeto — mas restaurar taco original de qualidade costuma ser mais barato e mais bonito do que substituir.

7. Gesso, forro e sancas

8. Encomenda e medição da marcenaria Mesmo fluxo do Roteiro 1: inicie cedo, meça tarde. A diferença em apê antigo é que as paredes raramente são perfeitamente prumo e nível — o marceneiro experiente sabe compensar isso, mas precisa medir após os revestimentos para garantir o encaixe.

9. Instalação da marcenaria — antes da última demão de pintura

10. Pedras e bancadas

11. Pintura final, luminárias e metais

12. Limpeza fina, vistoria e entrega

Prazos realistas para reforma de apê antigo em SP

Para uma reforma que inclui troca de revestimentos, pintura, atualização das instalações, forro, marcenaria sob medida e atualização das áreas molhadas, consideramos a partir de seis meses de obras.

Escopo Prazo estimado
Reforma parcial (1 a 2 ambientes) 1,5 a 3 meses
Reforma completa sem troca de instalações 3 a 5 meses
Reforma completa com troca de instalações 5 a 8 meses

Reserve buffer de 20% a 30% no prazo e no orçamento. Em imóvel antigo, o inesperado não é exceção — é parte da obra.


O que os Dois Roteiros Têm em Comum: Marcenaria, Curva S e Entrega

Independentemente do cenário, três coisas são universais.

Marcenaria: peça orçamento cedo, meça tarde, instale antes da última demão de pintura. Essa sequência vale para qualquer obra — e quem a ignora paga em retrabalho. Para entender como a sequência de marcenaria funciona em relação aos outros serviços, confira o guia sobre a ordem correta da marcenaria.

Curva S: o cronograma físico-financeiro é o GPS de qualquer reforma. A Curva S é uma ferramenta gerencial que permite identificar a evolução física e financeira da obra ao longo do tempo — apresentando, graficamente, a relação entre o planejado e o executado. Atualize toda semana. Quem só olha o cronograma no final já está tarde.

Entrega formal: checklist detalhado, relatório fotográfico, termo de recebimento e documentação (ART/RRT). Não existe "obra entregue" sem papel assinado. Existe obra abandonada com problemas futuros pagos do seu bolso.

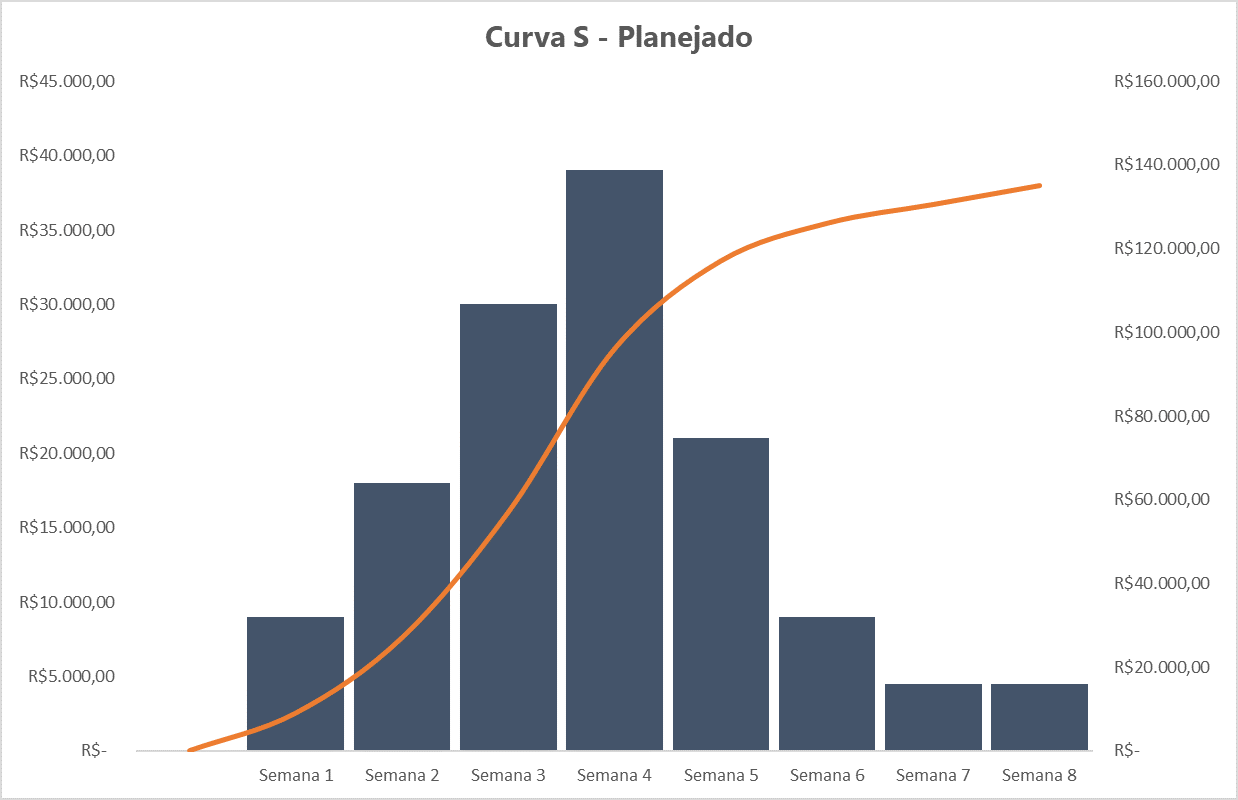

Curva-s-planejado para obras
Curva-s-planejado para obras

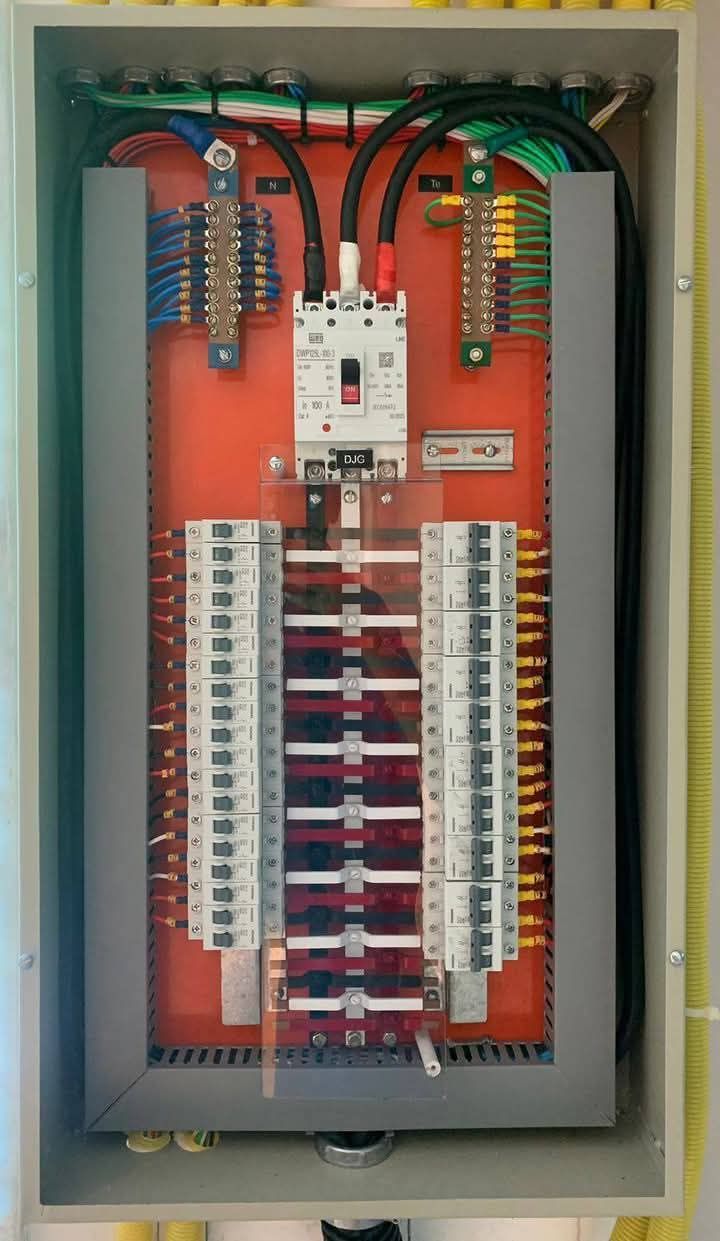

Quadro elétrico moderno organizado e limpo com painel acrílico de proteção pentes e calhas or...
Quadro elétrico moderno organizado e limpo com painel acrílico de proteção pentes e calhas or...

Checklist Unificado

  • Diagnóstico técnico prévio (obrigatório em apê antigo; recomendado em apê novo)
  • Projeto executivo completo e compatibilizado
  • ART ou RRT (verificar exigência do condomínio e da prefeitura)
  • Comunicação formal com o condomínio antes do início
  • Cronograma físico-financeiro com Curva S
  • Circuitos elétricos testados antes de fechar paredes
  • Teste hidráulico de estanqueidade de 24h antes do reboco
  • Impermeabilização com prazo de cura respeitado e testada com alagamento
  • Medição de marcenaria feita após gesso e revestimentos
  • Encomenda de marcenaria feita com antecedência
  • Bancadas instaladas antes da medição final da marcenaria
  • Marcenaria instalada antes da última demão de pintura
  • Buffer de 10% (apê novo) ou 20–30% (apê antigo) em prazo e orçamento
  • Entrega com checklist, fotos e documentação assinada

Conclusão: Cada Obra é Única — Trate a Sua Como Tal

O erro mais caro que alguém pode cometer numa reforma é tratar um apê antigo como se fosse um apê novo, ou um apê novo como se fosse reforma zero. São projetos diferentes, com riscos diferentes, prazos diferentes e exigências diferentes.

Quem planeja com os olhos abertos para o seu cenário específico, integra a marcenaria no momento certo e investe em documentação dorme melhor — e não vira mais uma das 61% estatísticas da CBIC.

Está começando uma obra e quer garantir que a sequência de marcenaria seja a correta? Fale com a gente para alinhamento de cronograma.

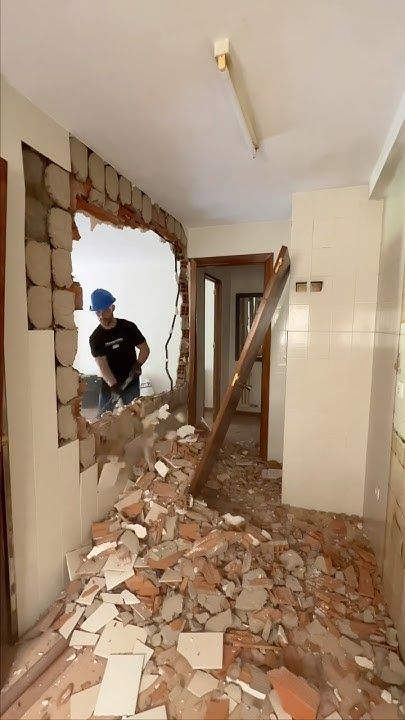

Obra de demolição de paredes com um trabalhador removendo uma parde com uma marreta
Obra de demolição de paredes com um trabalhador removendo uma parde com uma marreta

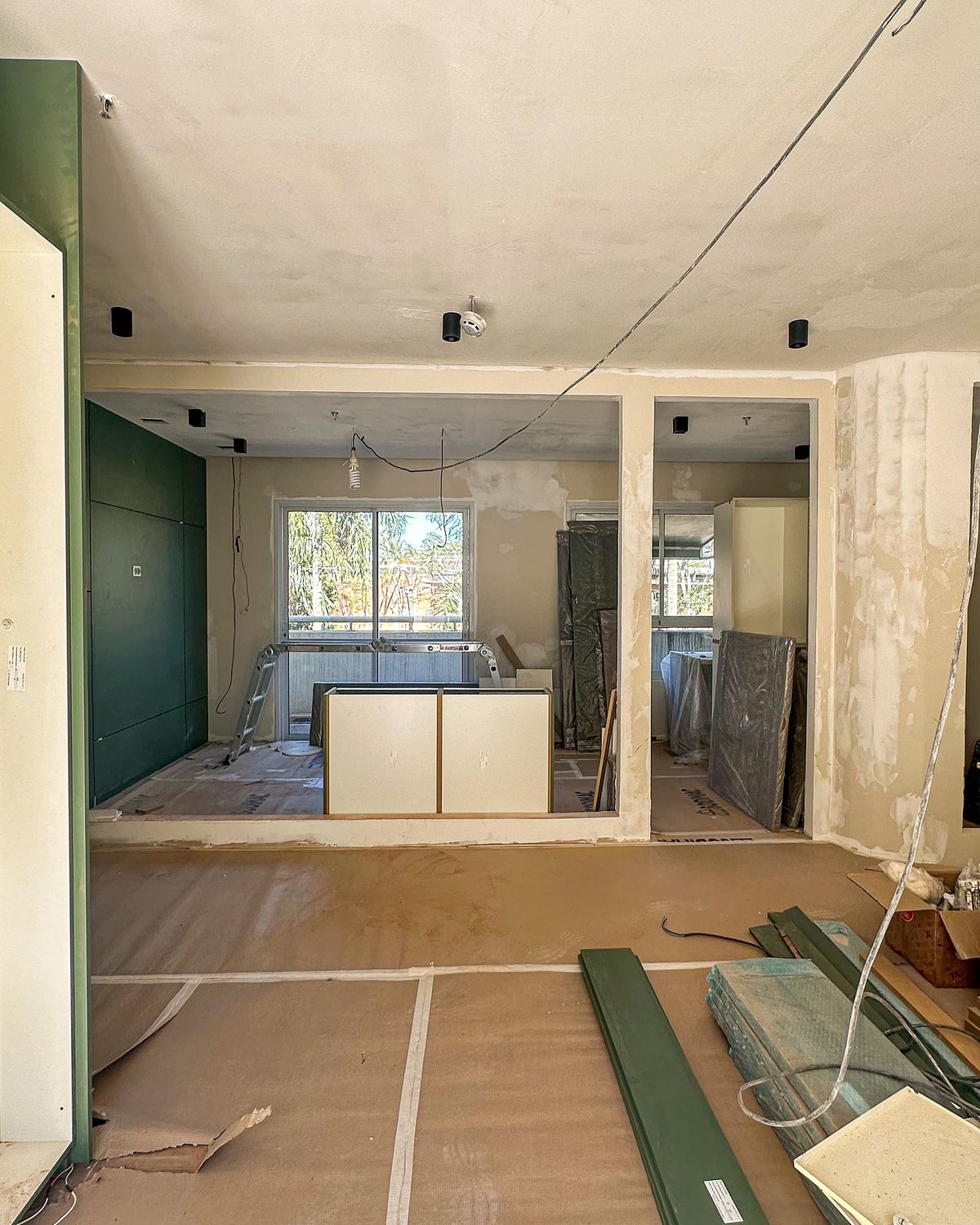

Obra em fase de acabamentos com marcenaria estocada e piso forrado com papelão ondulado para pro...
Obra em fase de acabamentos com marcenaria estocada e piso forrado com papelão ondulado para pro...

Perguntas Frequentes

Qual a diferença entre reformar um apê entregue no contrapiso e reformar um apê antigo? No apê novo, você tem as built, instalações em norma e superfícies limpas. O trabalho é de acabamento. No apê antigo, você herda instalações possivelmente fora de norma, ausência de as built e imprevistos estruturais. O custo adicional de mão de obra e materiais pode chegar entre 15% e 30%, e o prazo é menos previsível.

Quando devo encomendar a marcenaria planejada? Inicie o processo com o marceneiro logo após fechar o projeto executivo. Faça a medição final somente após gesso e revestimentos instalados. Instale antes da última demão de pintura — não depois.

Preciso de ART ou RRT para reformar meu apartamento em SP? Depende do escopo. Reformas que alteram instalações, estrutura ou fachada em geral exigem ART (engenheiro) ou RRT (arquiteto). A NBR 16.280 define que o condomínio pode exigir Plano de Reforma, cronograma e responsabilidade técnica mesmo para intervenções menores. Consulte o síndico antes de começar.

O que é a Curva S e por que ela importa? É uma representação gráfica do avanço físico e financeiro da obra ao longo do tempo. Ela permite comparar o planejado com o executado e identificar desvios antes que virem crise de prazo ou caixa.

Qual buffer de orçamento devo reservar? 10% para apê entregue no contrapiso. 20% a 30% para apartamento antigo — especialmente se não houver as built ou se as instalações nunca foram substituídas.

Quanto tempo leva uma reforma completa de apartamento antigo em SP? Para uma reforma completa com troca de instalações, marcenaria sob medida e revestimentos, o prazo realista é de 5 a 8 meses. Reformas parciais (1 a 2 ambientes) levam de 1,5 a 3 meses.

Posso morar no apartamento durante a reforma? Em apê novo, muitas vezes sim — especialmente se a obra for feita por etapas. Em reforma total de apê antigo, geralmente não: demolição, poeira, ausência de banheiro ou cozinha funcional tornam a coabitação impraticável e perigosa. Considere o custo de aluguel temporário no seu orçamento de reforma.
